Прокладка около 20 км высоковольтного кабеля в Крыму — кейс Эридан Энерджи

Проект из архива компании • 2012–2013 гг.

Прокладка около 20 км высоковольтного кабеля в Крыму

Один из самых сложных и запоминающихся проектов «Эридан Энерджи»: четыре высоковольтные кабельные линии с изоляцией из сшитого полиэтилена, проложенные по сложной лесной территории в районе Ялты, пос. Парковое.

≈ 20 км суммарная длина кабеля
4 линии высоковольтные кабельные линии
до 60 человек на отдельных этапах протяжки
3 этапа контроля кабеля собственной ЭТЛ
Прокладка высоковольтного кабеля в Крыму
Прокладка высоковольтной кабельной линии в районе Ялты, пос. Парковое.
Задача проекта

Четыре кабельные линии от РУ к трансформаторным подстанциям

«Эридан Энерджи» выполняла прокладку четырёх высоковольтных кабельных линий с изоляцией из сшитого полиэтилена.Линии прокладывались от распределительного устройства для электроснабжения трансформаторных подстанций объекта.

Общая протяжённость кабеля составляла около 20 км.Кабель поставлялся заказчиком и имел высокую стоимость, поэтому технология прокладки и состояние линии тщательно контролировались на всех ключевых этапах.

Основная часть трассы проходила в земле через лесную территорию со сложным рельефом, пересечениями дорог, оврагами, водотоками и участками с ограниченным доступом техники.

Особенности объекта

Почему этот проект стал одним из самых сложных

01

Большая протяжённость

Четыре линии общей длиной около 20 км требовали тщательной организации последовательности работ, персонала и техники.

02

Лесная территория

Земляные работы необходимо было вести максимально аккуратно, учитывая деревья, корневую систему и необходимость минимального воздействия на территорию.

03

СПЭ-кабель

Высоковольтный кабель с изоляцией из сшитого полиэтилена требует строгого соблюдения технологии транспортировки, размотки и прокладки.

04

Сложный рельеф

Трасса проходила через лес, перепады рельефа, овраги, водотоки и пересечения с существующей инфраструктурой.

05

Минимум соединений

По требованию заказчика количество соединительных муфт старались минимизировать, максимально используя строительные длины кабеля.

06

Существующие сети

В процессе земляных работ обнаружилась действующая кабельная линия, отсутствовавшая в предоставленной документации.

Организация работ
до 60
человек одновременно

Большую протяжку нельзя выполнить случайной бригадой

На отдельных этапах, когда необходимо было выполнить протяжку очередной кабельной линии, одновременно задействовалось до 60 человек.

Персонал специально доставляли на объект автобусами на день выполнения протяжки.После завершения этого этапа такая численность работников уже не требовалась — бригаду снова собирали при подготовке следующей линии.

Кабельные домкраты Кабельные ролики Лебёдки Краны Ручной контроль трассы

Земляные работы частично выполнялись рабочими, предоставленными заказчиком.Специалисты «Эридан Энерджи» самостоятельно подготавливали и очищали траншеи и полностью контролировали процесс прокладки кабеля.

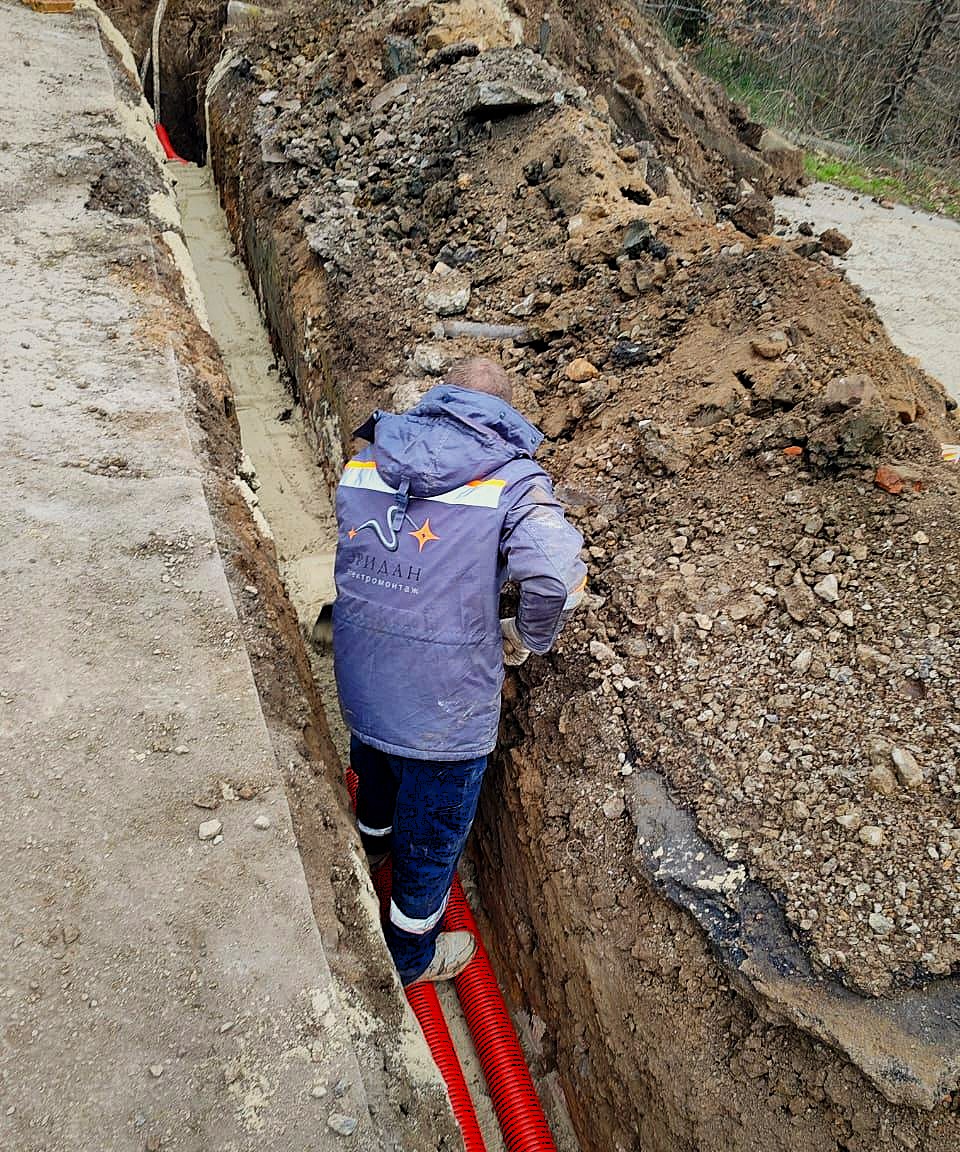

Протяжка высоковольтного кабеля на объекте
Организация протяжки высоковольтного кабеля с использованием монтажной оснастки.
Технология прокладки

Высоковольтный СПЭ-кабель требовал особого контроля

При прокладке кабеля с изоляцией из сшитого полиэтилена важно контролировать не только конечный результат, но и сам процесс прохождения кабеля по всей трассе.

Подготовка траншеи

Перед протяжкой специалисты проверяли и очищали подготовленную трассу, исключая факторы, способные механически повредить кабель.

Контроль роликов и поворотов

Кабель должен был проходить трассу плавно, без неконтролируемых перегибов и контакта с потенциально опасными участками.

Контроль по всей длине

Большое количество людей позволяло контролировать прохождение кабеля одновременно на различных участках протяжки.

Контроль после прокладки

После завершения очередного этапа состояние проложенного кабеля дополнительно проверялось специалистами собственной электротехнической лаборатории.

Собственная ЭТЛ

Контроль кабеля на трёх ключевых этапах

Высокая стоимость кабеля и сложность его последующей замены требовали контроля не только после окончания проекта.Испытания проводились поэтапно.

ЭТАП 01 До прокладки

Специалисты ЭТЛ проверяли целостность кабеля непосредственно на барабанах до начала монтажных работ.

ЭТАП 02 После протяжки

После прокладки отдельных веток проводился повторный контроль состояния кабеля.

ЭТАП 03 После завершения линии

После монтажа муфт, подключения и завершения кабельной линии выполнялись итоговые испытания.

Зачем нужен поэтапный контроль? Если повреждение произошло во время транспортировки или прокладки, значительно важнее обнаружить его сразу после соответствующего этапа, а не после завершения всего комплекса работ.
Электротехнические испытания высоковольтного кабеля
Контроль состояния кабельной линии специалистами электротехнической лаборатории.
Сложности по ходу проекта

Действующий кабель, которого не было на планах

Во время земляных работ на одном из участков был обнаружен действующий кабель, отсутствовавший в имевшейся документации и планах прохождения коммуникаций.

Работы на данном участке были остановлены.Для определения принадлежности существующей линии привлекли представителей эксплуатирующей организации.После уточнения фактического положения коммуникаций организация дальнейших работ и прохождение трассы были скорректированы.

Практический вывод При прокладке кабельных линий на территориях с существующей инфраструктурой даже имеющаяся документация не всегда полностью отражает фактическое положение подземных коммуникаций.Это необходимо учитывать при организации земляных работ.
Зона ответственности

От прокладки до постановки линий под напряжение

Работа «Эридан Энерджи» не ограничивалась укладкой кабеля в подготовленную траншею.Компания выполняла полный комплекс электромонтажных и испытательных работ по кабельным линиям.

Подготовка трассы → Прокладка кабеля → Соединительные муфты → Концевые муфты → Испытания ЭТЛ → Подключение РУ и ТП → Документация → Ввод в эксплуатацию

Монтаж соединительных и концевых муфт выполняли специалисты «Эридан Энерджи».Подключение кабельных линий к РУ и ТП также выполняла наша команда с участием представителя ПАО «Крымэнерго».

После завершения работ заказчику были переданы протоколы испытаний электротехнической лаборатории и исполнительная документация.

Результат: четыре линии введены в эксплуатацию Все кабельные линии были смонтированы, испытаны, подключены, поставлены под напряжение и переданы заказчику без претензий к качеству выполненных работ.

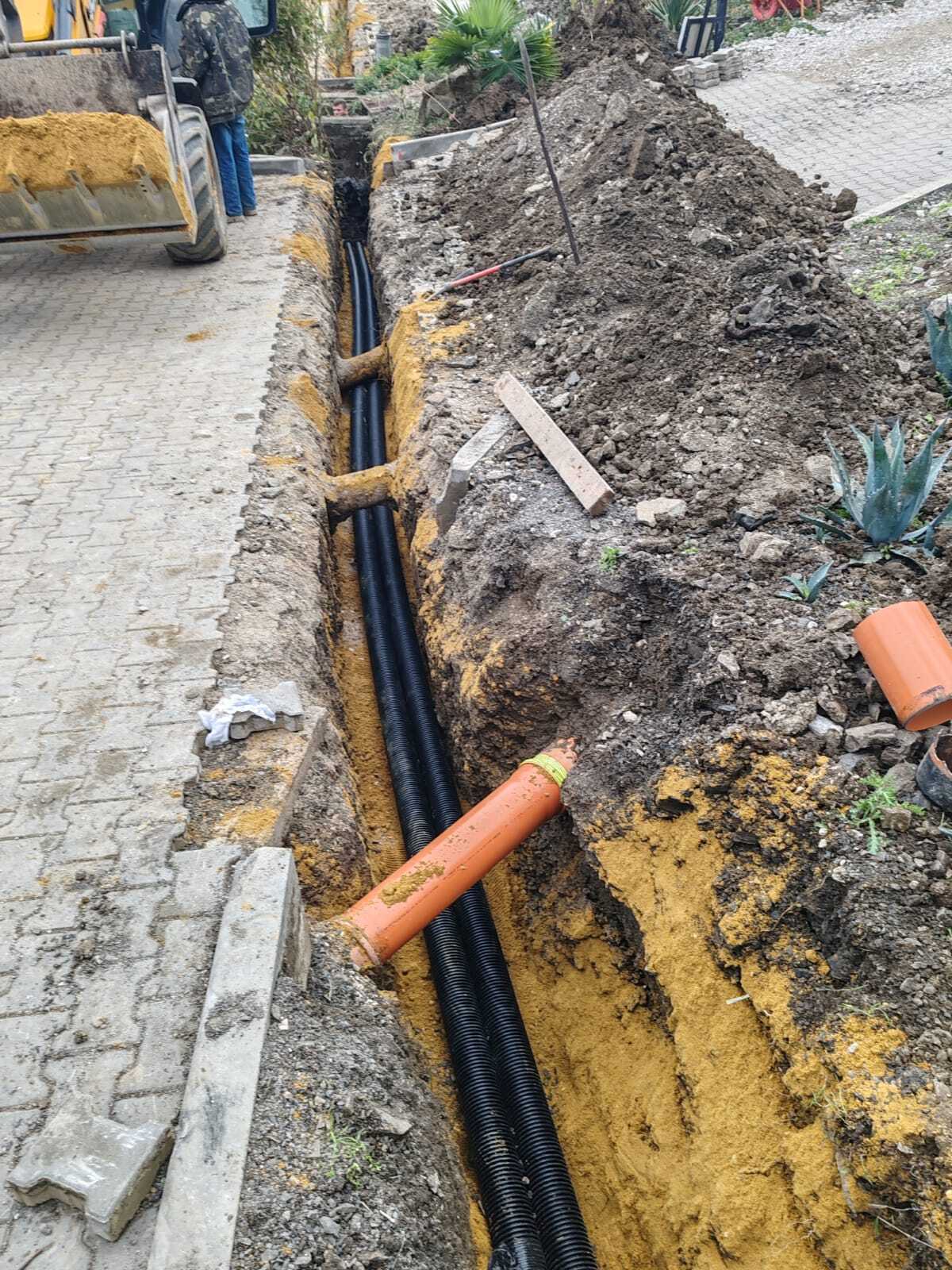

Готовая высоковольтная кабельная линия
Завершённый этап строительства высоковольтной кабельной линии на объекте.
Опыт компании

Почему мы вспоминаем этот проект спустя годы

Проект был выполнен в 2012–2013 годах и остаётся одним из самых сложных и запоминающихся проектов в истории «Эридан Энерджи».

Масштаб около 20 км, четыре высоковольтные линии, дорогостоящий СПЭ-кабель, сложная лесная трасса, большое количество персонала на отдельных этапах, механизированная протяжка, монтаж кабельных муфт и постоянный контроль собственной ЭТЛ —всё это требовало не только технической квалификации, но и грамотной организации процесса.

Прошедшие годы не делают такой опыт менее ценным.Именно сложные реализованные проекты формируют практическое понимание того, как организовать прокладку кабельных линий в условиях, которые невозможно полностью предусмотреть только проектной документацией.

Промышленный электромонтаж

Нужен монтаж кабельных линий до 35 кВ?

Отправьте проект или техническое задание. Специалисты «Эридан Энерджи» изучат трассу, условия прокладки, состав оборудования и необходимый комплекс монтажных, испытательных и пусконаладочных работ.
